Документ состоит из 75 пунктов.
Губернатор Роман Бусаргин опубликовал протокол поручений по итогам осмотра хода работ на трамвайном маршруте № 9.Ответственными по различным вопросам глава региона назначил компанию "ФракДжетСтрой", исполняющего обязанности зампреда правительства Сергея Соколова и министра транспорта и дорожного хозяйства Алексея Петаева.
За благоустройство будет отвечать городская администрация в лице исполняющего полномочия главы Павла Суркова.
Протокол включает в себя 75 пунктов.

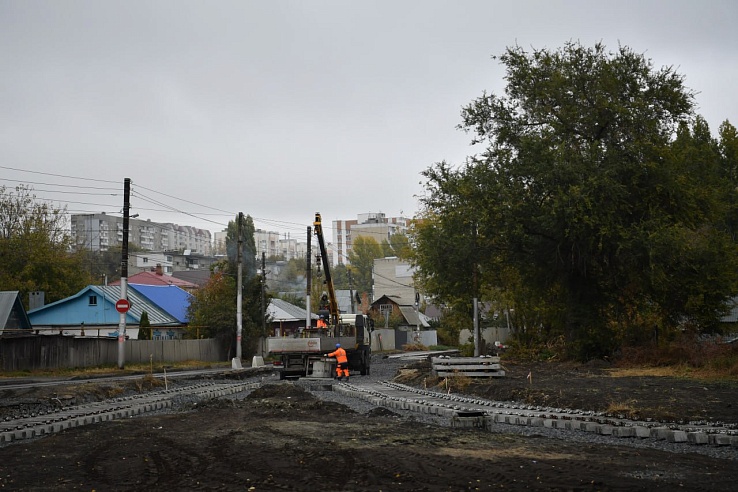

Разворотное кольцо у Детского парка:
- обеспечить технологическое присоединение сети на участке кольцевого движения (до 10 ноября);
- завершить строительно-монтажные работы по примыканию к разворотному кольцу (до 10 ноября).

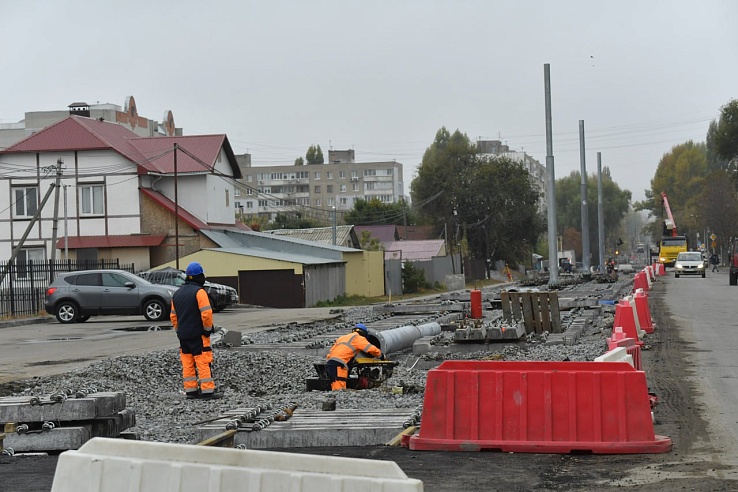

Улица Слонова (участок от улицы Астраханской до улицы Степана Разина), а также улица Степана Разина (участок от Слонова до Рабочей):
- приступить к работам по прокладке линий автоматизации (с 21 октября);
- приступить к сварке рельсов на улице Слонова (с 20 октября);
- обеспечить приведение рельсошпальной решетки к проектным отметкам (с 21 октября);
- выполнить работы по примыканию к автомобильным дорогам на улице Слонова в проектном решении (с 1 ноября);
- осуществить заливку фундаментов опор на улице Слонова (до 25 октября);
- организовать поставку бетонных плит для межрельсового пространства на перекрестках улиц (с 1 ноября);
- организовать работу по обустройству рельсошпального полотна на пересечении улиц Степана Разина и Рабочая (до 25 октября);
- обеспечить начало строительства контактной сети и установку опор (с 1 ноября).
От улицы Рабочей до путепровода:
- приступить к работам по укладке шпал и рельсов (с 21 октября);
- обеспечить завершение работ по заливке закладных под опоры (до 25 октября);
- обеспечить установку опор контактной сети (с 26 октября).

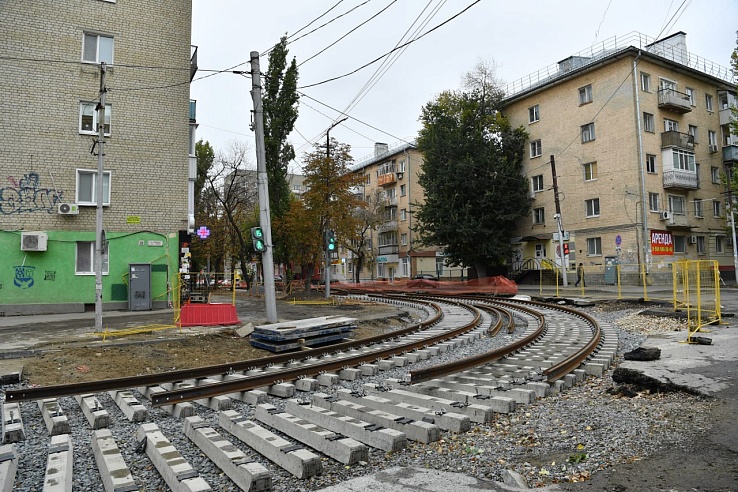

Путепровод по улице Степана Разина, участки от путепровода по улице Вокзальной до Новоузенской и Большой Садовой:
- организовать работы по вывозу мусора (до 23 октября);
- приступить к укладке шпал и рельсов (до 23 октября);
- произвести обустройство трамвайного пути - поворотных рельсов с улицы Степана Разина на Новоузенскую с укладкой рельсошпальной решетки (с 24 октября);
- обеспечить завершение работ по заливке закладных под опоры (до 25 октября);
- приступить к работам по установке опор (до 5 ноября).
Участок от Новоузенской до 2-й Садовой. Пересечение улиц Большая Садовая и 2-я Садовая. В момент осмотра работы здесь не велись.
- приступить к работам по обустройству поворотных рельсов с улицы Новоузенская на улицу Большая Садовая (до 23 октября);
- обеспечить начало работ по укладке рельсов и шпал (до 25 октября);
- обеспечить завершение работ по заливке закладных под опоры (до 25 октября);
- приступить к работам по установке опор (до 5 ноября);
- приступить к работам по обустройству контактной сети (с 25 октября);
- обеспечить поставку прирельсового резинового профиля (до 25 октября).
От улицы 2-й Садовой до Беговой:
- обеспечить начало работ по прокладке кабельной линии (до 23 октября);
- обеспечить завершение работ по заливке закладных под опоры (до 25 октября);
- осуществить укладку рельсошпальной решетки (до 1 ноября).

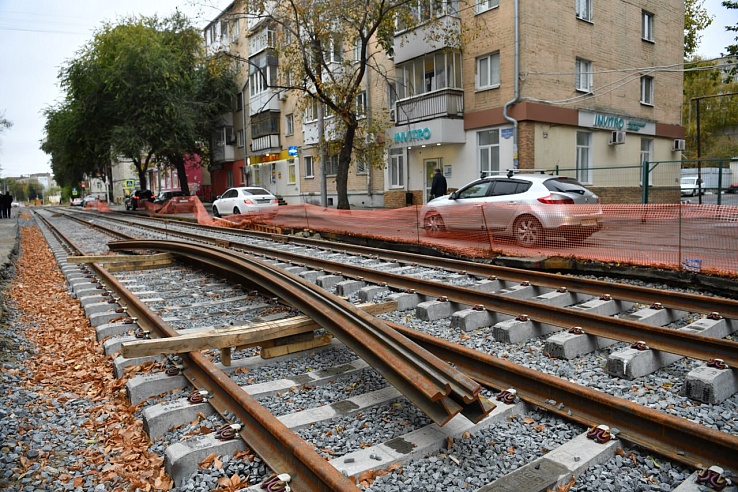

От улицы Беговой до 1-го Бегового проезда:
- обеспечить работы по укладке шпал и рельсов (с 21 октября);
- представить проектное решение по примыканию трамвайных остановок (до 25 октября);
- обеспечить завершение работ по заливке закладных под опоры (до 25 октября).
1-й Беговой проезд до улицы Политехническая:
- обеспечить выполнение работ по укладке шпал и рельсов (с 21 октября);
- обеспечить завершение работ по заливке закладных под опоры (до 25 октября);
- приступить к работам по установке опор (до 5 ноября).

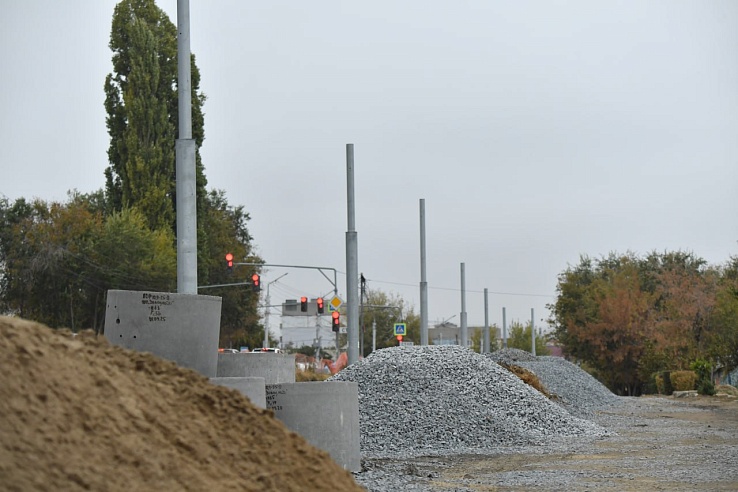

Улица Политехническая (от 1-го Бегового проезда до стелы Заводского района):
- обеспечить поставку креплений на поворотные шпалы (до 21 октября);
- организовать 4 сварочных поста, обеспечить сварку рельсов по улице Политехническая (с 23 октября);
- обеспечить поставку лотка для водоотведения (до 25 октября);
- приступить к монтажу лотка для водоотведения (с 26 октября);
- завершить выполнение работ по газопроводу на участке у дома № 74/82 по улице Политехническая (до 23 октября);
- обеспечить завершение работ по заливке закладных под опоры (до 25 октября);
- завершить работы по сварке рельсов (до 27 октября);
- завершить работы по формированию земляного откоса вдоль автомобильной дороги по улице Политехническая (до 27 октября);
- завершить работы по укладке шпал и рельсов по улице Политехническая (до 27 октября).

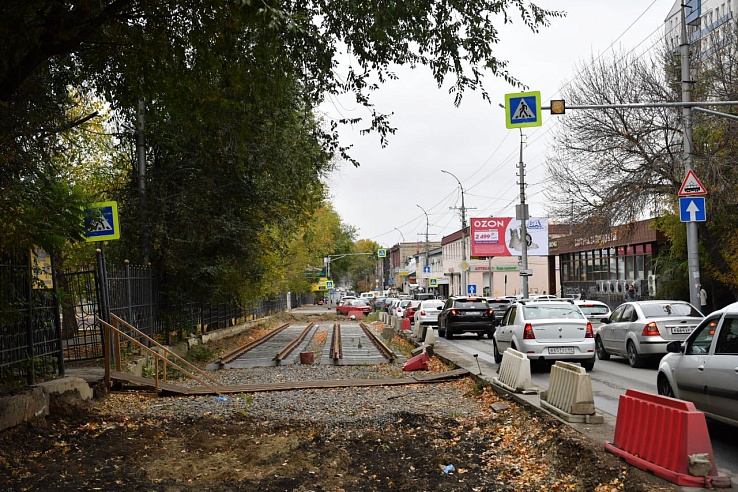

Улица Огородная. От стелы Заводского района до остановки 1-й Артельный проезд:
- организовать круглосуточный вывоз грунта на пересечении улиц Политехническая и Огородная (с 18 октября);
- выполнить работы по подготовке основания для укладки шпал и рельсов (до 25 октября);
- осуществить укладку рельсошпальной решетки (до 10 ноября).

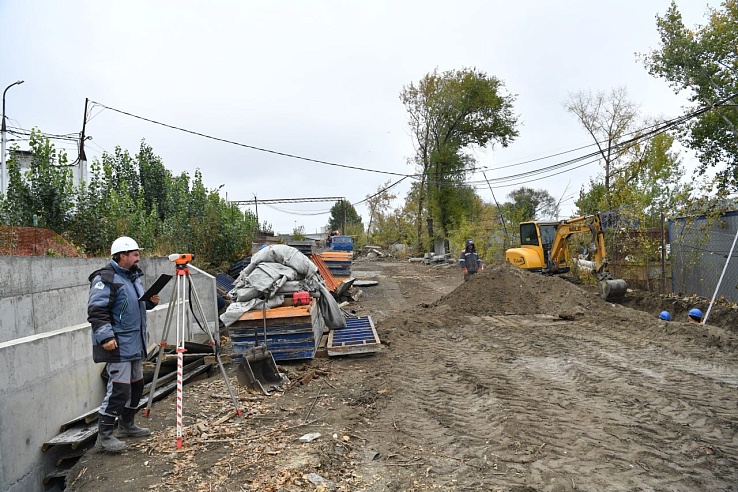

От остановки 1-й Артельный проезд до школы № 106:
- обеспечить завершение работ по укреплению подпорной стенки на улице Огородная (до 30 октября);
- обеспечить завершение формирования основания полотна и выполнить работы по устройству ливневой канализации (до 1 ноября);
- обеспечить завершение работ по укладке шпал и рельсов по улице Огородная (до 15 ноября);
- выполнить работу по устройству кронштейнов под контактный провод (до 1 ноября);
- обеспечить прокладку контактного провода (с 1 ноября);
- приступить к формированию откосов по улице Огородная (с 18 октября).
От школы № 106 до кольца (1-й Просяной проезд):
- обеспечить работы по благоустройству прилегающей территории (с 25 октября);
- осуществить сварку рельсов (до 15 ноября);
- обеспечить укладку рельсошпальной решетки на Огородной (до 15 ноября);
- приступить к монтажу контактной сети (с 5 ноября).
Общие - по всему маршруту:
- осуществить полную поставку поворотных рельсов (до 30 октября);
- обеспечить поставку рельсов в полном объеме (до 1 ноября);
- завершить сварку рельсов в полном объеме (до 30 ноября);
- осуществить поставку столбов в полном объеме (до 1 ноября);
- приступить к работам по прокладке линий автоматизации на всем протяжении маршрута и обеспечить завершение работ до 30 ноября;
- осуществить поставку 29 остановочных павильонов (до 10 ноября), обеспечить их установку (до 20 ноября);
- обеспечить поставку шпал в полном объеме (до 10 ноября);
- обеспечить поставку контактной сети (до 1 ноября);
- завершить работы по прокладке кабельных линий (до 30 ноября);
- завершить работы по устройству трансформаторных подстанций и установке ТП (до 30 ноября);
- закрепить за каждым участком ответственных лиц и ежедневно докладывать о ходе работ (с 18 октября);
- организовать работы по обустройству перекрестков на всей протяженности маршрута в соответствии с проектными решениями (с 25 октября);
- приступить к выполнению работ по обустройству примыканий к автомобильным дорогам (с 21 октября);
- предоставить план работ по благоустройству прилегающей к трамвайному пути территории (до 1 ноября);
- организовать работы по благоустройству прилегающей территории (со 2 ноября);
- обеспечить проведение строительно-монтажных работ в круглосуточном режиме на всей протяженности маршрута (с 19 октября);
- увеличить количество задействованных рабочих в 3 раза (с 19 октября);
- обеспечить ежедневный осмотр хода строительно-монтажных работ (с 19 октября);
- усилить работу по сдаче исполнительной документации (с 19 октября);
- обеспечить завершение всех строительно-монтажных работ по маршруту и пуск пробного движения (декабрь 2024 года).
Аналогичные документы будут опубликованы после осмотра маршрутов № 6 и № 8.
